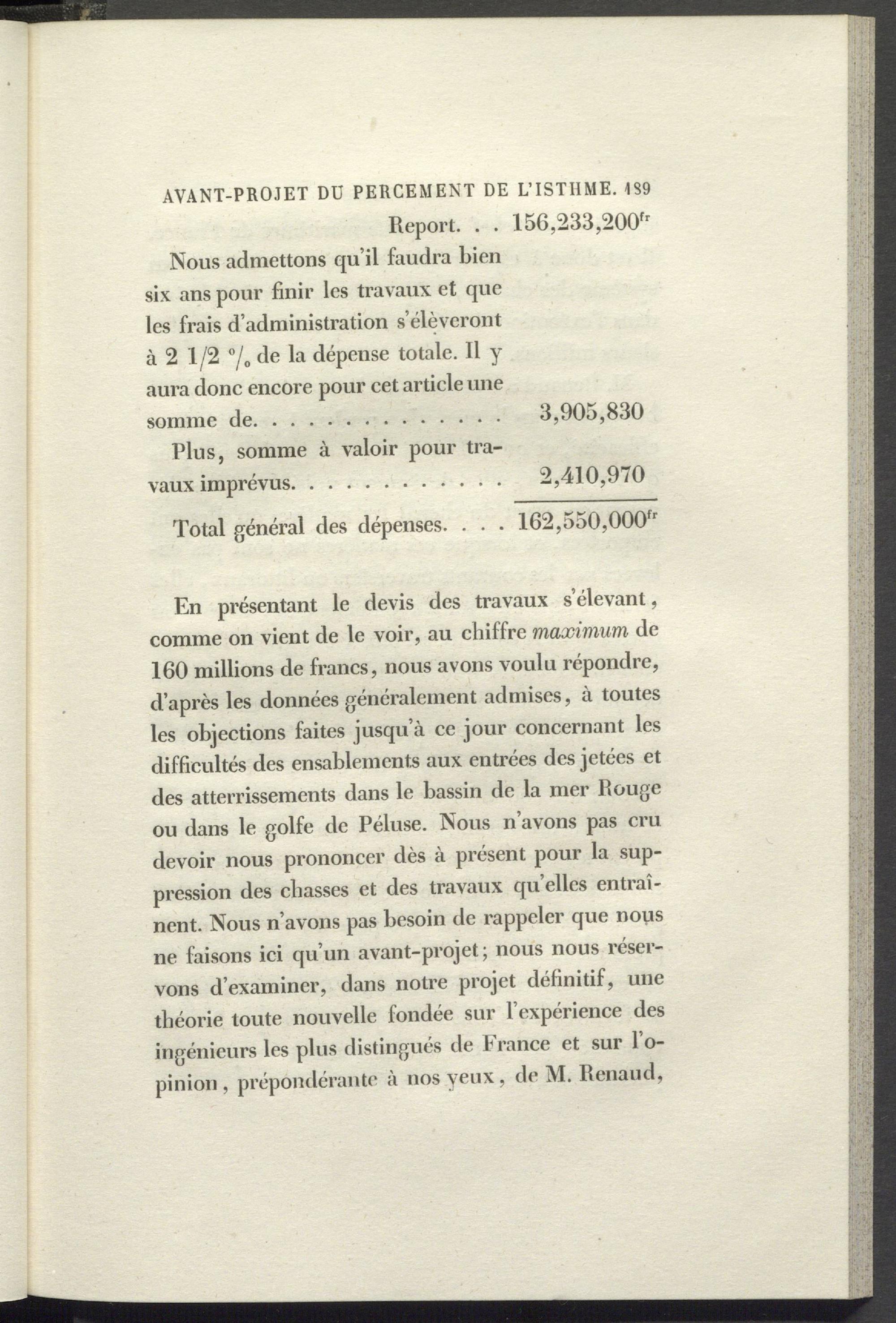

AVANT-PROJET DU PERCEMENT DE L’ISTIIME. 189 Report. . . 156,233,200 fr Nous admettons qu’il faudra bien six ans pour finir les travaux et que les frais d’administration s’élèveront à 2 1/2 °/„ de la dépense totale. Il y aura donc encore pour cet article une

somme de. 3,905,830

Plus, somme à valoir pour tra­vaux imprévus. 2,410,970

Total général des dépenses. . . . 162,550,000 fr

En présentant le devis des travaux s’élevant, comme on vient de le voir, au chiffre maximum de 160 millions de francs, nous avons voulu répondre, d’après les données généralement admises, à toutes les objections faites jusqu’à ce jour concernant les difficultés des ensablements aux entrées des jetées et des atterrissements dans le bassin de la mer Rouge ou dans le golfe de Péluse. Nous n’avons pas cru devoir nous prononcer dès à présent pour la sup­pression des chasses et des travaux qu’elles entraî­nent. Nous n’avons pas besoin de rappeler que nous ne faisons ici qu’un avant-projet ; nous nous réser­vons d’examiner, dans notre projet définitif, une théorie toute nouvelle fondée sur l’expérience des ingénieurs les plus distingués de France et sur l’o­pinion , prépondérante à nos yeux, de M. Renaud,
